京昆改扩建冲刺9月通车,多节点齐头并进

01总体进展:164公里改扩建进入决胜年

京昆高速蒲城至涝峪段全长164.386公里,其中125.878公里实施四改八,利用西安绕城高速38.508公里。项目自2021年3月正式开工,计划2023年9月底全面建成通车,目前已进入最后冲刺阶段。

02关键突破:上面层试验段一次铺成

6月8日,左幅主线上面层试验段成功摊铺,各项指标均达设计要求,标志着项目正式迈入全线左幅上面层大段落、连续施工新阶段,为9月底通车目标奠定坚实基础。

现场12辆自卸车、2台摊铺机、7台压路机同步联动,管理处与监理单位全程旁站,对温度、速度、遍数实行毫米级管控,确保试验段一次成型。

03控制性工程:石川河大桥旧桥换梁提前收官

4月9日,随着最后一榀箱梁稳稳落下,石川河大桥左幅旧桥换梁全部完成,为左幅贯通赢得宝贵时间。

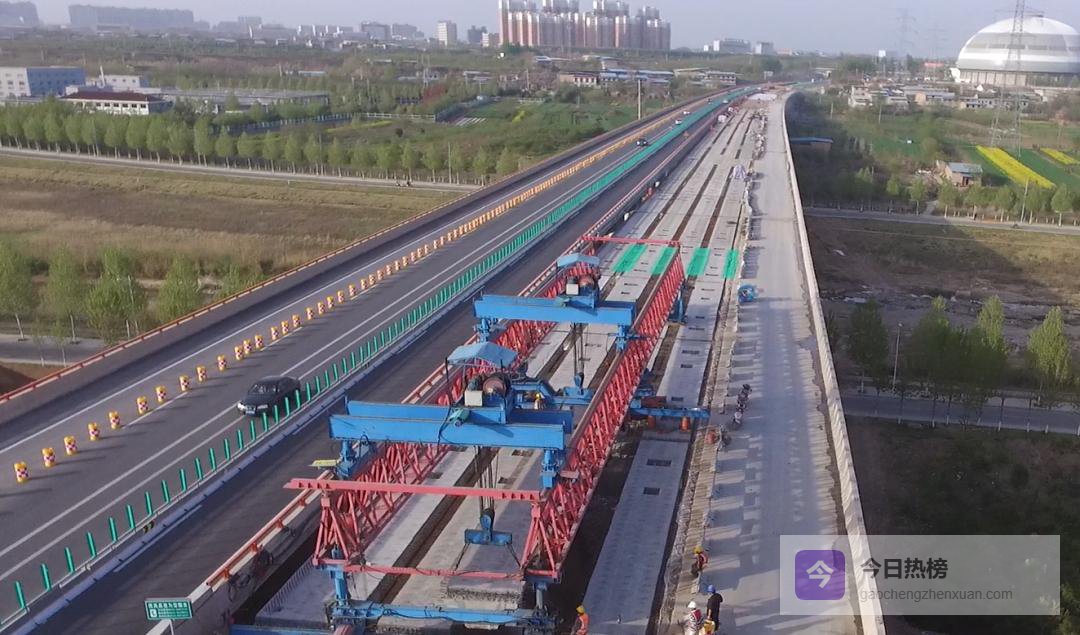

大桥全长706米,横跨富平县石川河湿地公园,需新架210榀、换梁260榀。项目部采用“生态优先+流水作业”模式,桥面系、护栏与箱梁架设同步推进,将原本3年的工期压缩至18个月。

04节点回眸:三年建设历程高光时刻

2021-03-11 路基、桩基全面开工

2022-07-13 石川河大桥拼宽箱梁架设完成

2023-02-09 动员部署“9·30”通车目标

2023-04-04 跨度最大天桥箱梁架设完成

每一次节点突破,都是向年底通车的一次“冲刺鸣枪”。

05意义透视:一条路激活陕晋豫川经济走廊

项目北接榆蓝高速,南连西安绕城与涝峪景区,双向八车道、设计时速120公里。通车后,京昆高速在关中平原的“主动脉”将彻底升级,为西安都市圈、渭北产业带与陕南、豫西、川北的物流、文旅、产业协作提供全天候、大容量、高速度的运输保障,进一步畅通陕西对外开放通道。

原创文章,作者:林诗雨,如若转载,请注明出处:http://www.gaochengzhenxuan.com/news/13752.html

(0)
林诗雨林诗雨
上一篇 2026-03-27
下一篇 2026-03-27

相关推荐

  • 2025年全国二三类医疗器械资质办理热门机构评测报告

    《2025年中国医疗器械行业服务市场白皮书》显示,2025年国内二三类医疗器械经营企业数量达58万家,较2025年增长12%,但资质办理环节的“跨区域效率低、资料补正反复、现场核查不通过”等痛点仍困扰63%的企业。对于医疗器械企业而言,选择一家专业的资质办理机...

    2026-04-05
    764
  • 北京市海淀区进修附小项目式学习研讨会圆满举办

    2026年4月1日,由北京市海淀区教育科学研究院主办、海淀区教师进修学校附属实验小学承办的项目式学习专题研讨会,在进修附小三层风雨操场顺利召开。本次活动聚焦“项目赋能 课程提质”核心主题,通过研究课观摩、主题报告、成果展演、专家点评四大板块,全方位展示学校项目

    2026-04-05
    335
  • 他昔日状元如今沉迷钓鱼,不改短板难望重返NBA

    在当下NBA常规赛激烈收官的大背景下,昔日状元秀本·西蒙斯却显得格外悠闲,仿佛过起了“半退役”的生活。如今他不仅成为了南佛罗里达帆船队的老板,还将大量时间投入到了钓鱼这项爱好中。近日,他甚至在社交媒体上晒出了自己成功捕获金枪鱼的照片,显示出对篮球事业的逐渐疏离

    2026-04-04
    646
