重大项目密集突破!中核与国家电投加速推进核能布局

2026年春节前夕,中国核电建设迎来密集节点突破。在不到一周时间内,海阳、三门、徐大堡、廉江四大核电项目相继完成关键工程里程碑,标志着国产化三代非能动核电技术进入规模化落地新阶段,也为“十五五”能源结构优化和“双碳”目标实现注入强劲动能。

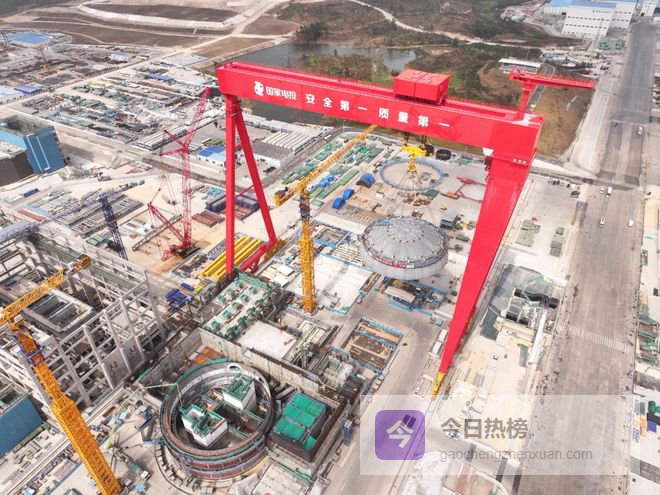

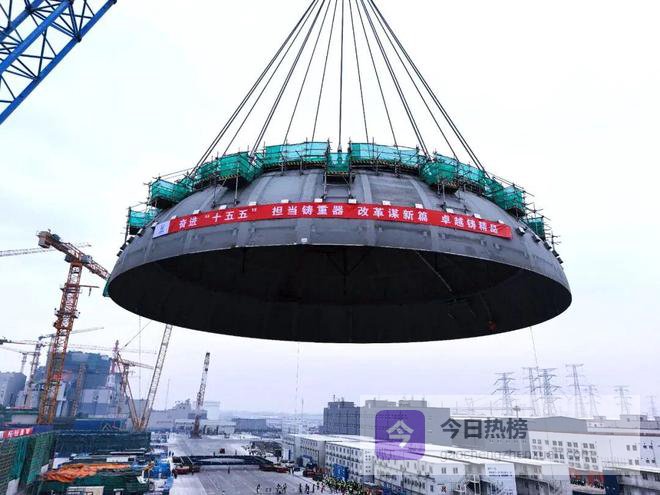

其中,由国家电力投资集团(国家电投)主导的多个项目进展显著。2月9日,山东海阳核电4号机组核岛钢穹顶成功吊装就位。该穹顶直径约41米、高11米、总重近1000吨,是屏蔽厂房的关键组成部分。作为该项目核岛总承包方,国家电投旗下上海核工院在充分吸收3号机组经验基础上,全面推行模块化施工理念,在拼装阶段预装管道与钢筋组件替代传统外部配重,大幅减少高空作业量,并通过全流程仿真模拟与实时应力监测确保吊装安全精准。此次吊装完成,意味着海阳4号机组核岛主体结构基本成型,全面转入设备安装与系统调试阶段。

同属国家电投体系的广东廉江核电1号机组亦于2月10日实现钢制安全壳顶封头(CVTH)精准就位。该组件内径约40米、高12米、净重659吨,是“国和”系列核电站第三道安全屏障的核心模块。上海核工院提前成立专项攻坚小组,统筹核岛内外施工节奏,在拼装场地完成U形支架安装及内壁清洁保护,为后续主设备引入和内部安装创造条件。此举不仅保障了工程进度,也进一步验证了国产非能动技术在复杂环境下的工程适应性。

同时,中核集团在浙江三门与辽宁徐大堡同步取得关键进展。2月10日凌晨,三门核电3号机组一回路冷态功能试验(冷试)一次成功。冷试需将反应堆冷却剂系统加压至21.7兆帕,对1384条焊缝及239处机械连接进行密封性验证,是核燃料装载前最关键的强度与完整性测试。作为项目投资控股方及调试组织者,中核集团依托“六大控制七个零”管理标准,以调试控制中心为指挥中枢,高效协调各参建单位,确保试验全过程平稳可控。此次成功标志着三门3号机组正式由安装转入调试阶段。

三门3号机组采用的是国产化三代非能动核电技术,其核岛工程由国家电投上海核工院承担总承包与设计任务。该院通过三维模拟、沙盘推演等数字化手段攻克主泵等高精度设备安装难题,并首创系统移交攻坚机制,实现上百个子系统按时高质量移交,为冷试成功奠定坚实基础。这一协作模式凸显了两大央企在技术路线统一前提下的高效协同。

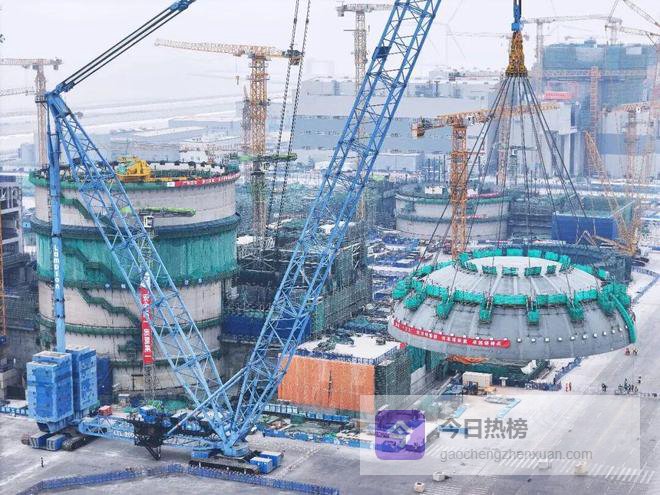

同日,中核集团旗下辽宁徐大堡核电1号机组钢制安全壳顶封头亦顺利吊装就位。该组件由64块弧形钢板焊接而成,重达820余吨,内径近40米。徐大堡项目规划建设6台百万千瓦级压水堆机组,全部建成后年发电量近540亿千瓦时,年减排二氧化碳5670万吨。此次封顶不仅推动工程全面转入安装阶段,也为打造中国最北端核电基地及辽宁省“风光火核储”一体化能源体系提供关键支撑。

综合来看,国家电投凭借其在非能动核电技术领域的设计与总包优势,在海阳、廉江、三门等多个项目中主导关键技术实施;中核集团则依托强大的工程建设与调试运营能力,在三门、徐大堡等地高效推进项目落地。两大央企在不同维度形成互补,共同加速中国核电从“自主设计”向“高质量建造与运行”纵深发展,为构建新型能源体系提供坚实底座。

原创文章,作者:胡佳慧,如若转载,请注明出处:http://www.gaochengzhenxuan.com/resou/3828.html

(0)
胡佳慧胡佳慧
上一篇 2026-02-14
下一篇 2026-02-14

相关推荐

  • 六天五晚四川跟团游价格参考,九寨沟峨眉山6日游行程攻略分享

    一直想去四川,这次总算圆梦。自己做攻略越看越迷茫,还好有晓晓全程带队。她规划的路线科学又顺畅,避开拥挤,把九寨沟、黄龙、峨眉山、乐山大佛这些精华串在一起,玩得特别过瘾。晓晓专业知识扎实,讲解生动不枯燥,待人真诚细心,全程耐心十足,有需求随时响应。来四川想少走弯

    2026-04-04
    898
  • 慢阻肺急性加重:识别、预防与管理的全流程指南

    01急性加重——慢阻肺患者的“头号杀手”慢阻肺急性加重(AECOPD)一次住院,五年生存率仅50%,是导致患者反复入院、死亡和医疗支出飙升的“元凶”。更棘手的是,只要经历过一次加重,下一次往往来得更快、更猛。把征兆提前“揪”出来,把风险环节逐个拆掉,才能把下一...

    2026-04-04
    346
  • 多媒体互动软件推荐:光之影科技赋能数字展厅升级,省心又高效

    自研软件矩阵 全场景适配,解锁展厅运营新效率,助力品牌价值高效落地在数字展厅成为品牌展示、文化传播、教育科普核心载体的当下,高效的多媒体互动软件早已不是 “加分项”,而是刚需。它直接决定了观众的参与度、信息吸收率,以及展厅后期运维的便捷性。很多展厅陷入 “

    2026-04-04
    287
